以“電子病歷”為核心的醫院信息化建設是當前國家新醫改的重要工作之一,提升電子病歷系統應用水平是打造“智慧醫院”的重要前提,電子病歷系統應用水平分級評價標準為我國醫院提供了信息化建設的方向。筆者有幸參與某醫院的五級電子病歷應用水平的建設,對醫院近幾年電子病歷評價結果中相關指標進行對比分析,找出與項目目標之間的差距,深入分析其存在的原因,彌補短板,為項目方案的制定提供依據。
(一)對照評價標準梳理缺項

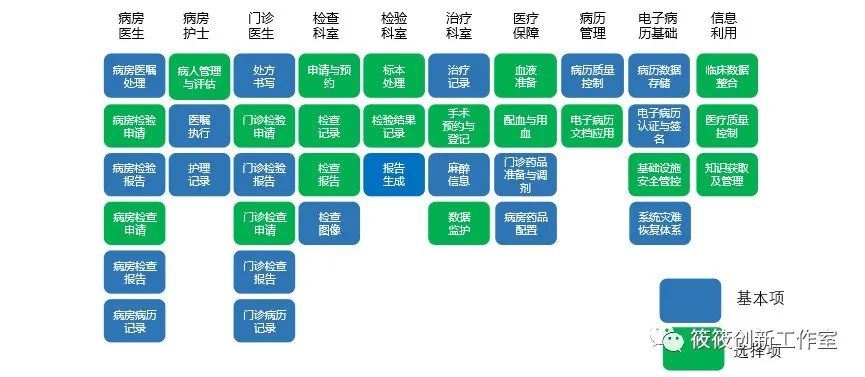

按照評價要求,電子病歷五級需要完成基本項目20 項,選擇項目6 項,分布圖如下:
通過與目標五級標準進行對比分析,如果要達到五級的水平,還需要完善評價標準中的16 個基本項,這16 個基本項對應的信息系統應具備功能如下:
(1)病房檢驗報告:系統根據患者的歷史化驗指標繪制趨勢圖,提供給臨床醫護人員查看,對于檢驗危急值結果能夠第一時間提示到醫護人員且便于查詢與及時回復,醫護人員在瀏覽檢驗報告的同時可以快速查看到患者的重要信息。
(2)病房檢查報告:醫生可以在第一時間通過信息系統查詢到患者的檢查結果,檢查報告具有正常值參考范圍及自動產生異常,所有的報告均來自全院統一數據管理體系。
(3)病房病歷記錄:病歷與醫囑等信息統一管理,要求具備結構化病歷格式且支持病歷內容檢索;醫生可便捷地在病歷中插入檢查檢驗結果值;可以查看、追溯病歷修改痕跡;病歷權限可按需要設置;電子病歷內容應存儲為通用格式,可被經過醫院方授權的第三方調用;歷史病歷完成數字化處理并可查閱,并可與其他病歷整合;
(4)醫囑執行:醫囑相關數據在執行過程中系統能夠實時記錄,全院統一管理醫囑、執行記錄,構成統一電子病歷內容;當有新醫囑和醫囑變更的情況發生時信息系統可以及時通知護士;
(5)護理記錄:移動護理的應用,通過移動設備(PDA)可將生命體征、護理處置自動導入系統內相應記錄單;使用護理PIO 模式護理記錄數據可依據護理計劃產生,利用系統可制作護理計劃模板;
(6)處方書寫:信息系統能夠針對患者的就診信息,例如:診斷、性別、歷史處方、過敏史等信息,給醫生提供合理用藥、配伍禁忌、給藥途徑等參考;依據診斷內容自動識別傳染病,并通過系統上報傳染病信息至醫政管理部門;
(7)門診檢驗報告:醫生查閱報告時,系統能夠顯示測量結果,并顯示正常值參考范圍及自動產生異常標記,并能夠查閱危急值;
(8)門診病歷記錄:病歷格式為結構化并支持信息檢索;在病歷中可插入檢查檢驗結果;病歷修改痕跡可追溯;病歷與醫囑等信息統一管理;病歷權限可按需要設置;電子病歷內容應存儲為通用格式,可被經過醫院方授權的第三方調用;歷史病歷完成數字化處理并可查閱,并可與其他病歷整合;
(9)檢查圖像:建立全院統一的圖像存儲體系;支持符合DICOM 標準的圖像顯示終端訪問圖像數據;有完整的數據訪問控制體系,支持指定用戶、指定病人、指定檢查的訪問控制;具有圖像質控功能,并有記錄;
(10)報告生成:醫生在報告審核時,系統能自動顯示病人同項目的歷史檢驗結果供醫生參考;
(11)一般治療記錄:系統能夠記錄每次治療的登記或執行信息,內容包括時間、項目等;治療記錄納入全院統一的醫療檔案體系
(12)門診藥品調劑:藥師使用信息系統中獲得門診處方記錄,提供完善的藥品使用核查處理功能;有藥品使用管理記錄,支持藥品分級管理;能夠實時進行藥物之間、藥物與診斷的檢查;具有處方評價抽查、記錄工具,抽查發現的不合理用藥能夠記錄;
(13)病歷質量控制:系統能夠根據不同??撇v、診斷等,選擇差別化的質量控制項目,進行病歷質控;記錄病歷內容缺陷,并對時限、規定必須書寫的病案內容進行自動判斷處理,生成相應的質控記錄;質控結果能反饋給相應的病歷書寫醫師和管理者;具有對病案首頁內容進行質量核查功能;
(14)病歷數據存儲:全部醫療記錄和圖像能夠長期存儲,并形成統一管理體系;具有針對離線病歷數據的智能化調用與傳輸機制;對于預約或已住院病人的全部離線醫療記錄能夠提前提供調取和快速訪問功能;
(15)電子認證與簽名:重點電子病歷相關記錄(門診、病房、檢查、檢驗科室產生的醫療記錄)有統一的身份認證功能;
(16)系統災難恢復體系:對于重點系統具備完整的災難恢復保障體系,每年至少完成一次應急演練;每季度至少進行一次數據恢復驗證,保障備份數據的可用性;對于重點系統數據與系統的恢復時間不大于2 小時,數據丟失時間不超過1天。
依據前期進行的差異分析來看,存在16 個重點項目要解決,對于這16 個項目涉及到的信息系統功能方面的要求結合實際開展的醫療業務做了進一步分析,一方面要滿足實際醫療業務的需要,另一方面要達到評價標準中所設定的要求,綜合來看,就需要對現有部分信息系統進行功能升級,另外還需要新建信息系統以彌補與目標的差異。經過梳理,對某 醫院現有信息系統升級改造涉及兩個部分,第一部分是對現有核心業務信息系統進行功能升級,主要是針對在用的HIS、EMR、LIS、手術室管理系統、護理管理系統進行升級改造,同時對現有系統使用過程中發現的BUG 類問題修復,逐步提升系統功能,提升使用人員的使用體驗,對于現有信息系統在使用過程中,使用人員提出的需求進行逐一處理。第二部分是新建信息系統,某醫院信息系統優化項目主要圍繞電子病歷評級要求來進行系統建設,進行范圍確認時,將優化項目涉及到的信息系統按照各自的屬性不同進行了歸類,形成信息系統優化模型,主要包括五類:核心業務系統、統一數據平臺、決策輔助支持、安全機制、外部接口。
序號 | 分類 | 信息系統名稱 | 建設需求 |
1 | 核心業務系統 | HIS | 升級 |
2 | 核心業務系統 | LIS | 升級 |
3 | 核心業務系統 | EMR | 升級 |
(三)時間安排
對系統升級的項目進行了多方面的評估,針對每一個系統進行了效益與風險的平衡,再加上綜合考慮醫院的人力、資金、基礎設施以及系統運行保障能力等方面的投入對項目的影響之后,決定分步實施,以電子病歷系統建設為核心,加強醫院信息系統建設,以電子病歷應用水平五級的要求作為信息化建設指導,夯實并完善臨床信息化基礎建設,以電子病歷為臨床業務核心,全面提升臨床信息化應用水平,經過對項目范圍、成本的研究,以及前期準備工作的完成情況,我們對項目各項活動內容制定里程碑計劃表。
序號 | 任務名稱 | 開始時間 | 完成時間 |
1 | 項目啟動 | ||
2 | 項目方案制定 | ||
3 | 基礎數據準備 | ||
4 | 模擬評審 | ||
……… | |||
5 | 現場評審人員強化培訓 |
(四)項目溝通
我們所建立的溝通機制主要是采取定期組織召開項目例會、項目周報、項目專題會議等方式來報告項目實施進展及實施過程中遇到的問題,同時,也建立一個統一的溝通渠道來收集、解決一些臨時性、緊迫性的問題,保障溝通的通暢。
溝通形式 | 內容 |
項目例會 | 在項目實施過程中,由信息部門組織各方定期召開項目例會,每周一次,時間為每周周五下午2:30 進行,跟蹤上周執行情況,發布下周執行計劃。 撰寫并向項目建設委員會提交《會議紀要》、《項目周報》、《項目重大計劃變更說明》 例會的內容包括: (1)檢查上次會議決定事項的落實情況,分析未完成事項的原因; (2)檢查項目進度計劃完成情況,分析進度滯后或提前的原因; (3)討論項目質量和技術方面存在的問題,明確改進措施; (4)協調項目有關各方的分歧; (5)其他與項目相關的事項。 |
項目周報 | 自項目建設方到醫院進行需求調研階段開始,各工作組匯總一周內的工作內容及存在問題向項目經理匯報,由項目經理整理后形成周報,并發送給院方信息化項目組成員 |
項目專題會議 | 由院方與建設方共同召開專題會議,針對一些特定的問題進行討論。會議主要討論的是涉及到一些復雜、疑難問題,且有待協調、確定的事件,商議解決方法 |
項目組織統一 溝通渠道 | 針對一些臨時、突發的情況,項目組人員可以及時溝通,降低一定的風險。 溝通渠道主要包括包含: 面談、書面材料、郵件群、微信群、QQ 群等 |
變更計劃略
(五)項目組織

根據某醫院信息系統升級項目工作的部署安排,由醫院和W軟件公司共同合作,項目組織結構分別如圖:

在某醫院原有信息化建設的基礎上進行信息系統升級、醫療業務流程再造。醫院信息化建設水平在達到五級電子病歷評審要求,經過國家衛健委專家組評定,某醫院通過電子病歷系統應用水平分級評價五級評審。
